Сроки изготовления эксклюзивного выставочного стенда: сколько времени нужно на проект

Дата выставки известна заранее и не переносится по желанию участников. Как правило, есть выданные сроки монтажа, проведения выставки и демонтажа, которые не смещаются. Если компания не сделает все заранее, то ближе к выставке это будет стоить в разы дороже, так как застройщик будет привлекать дополнительные ресурсы и платить сверхурочные за ночные работы на производстве по подготовке стенда. Площадь оплачивается задолго заранее, и эти деньги не возвращаются, даже если участник не успел построить стенд.

Чтобы этого не случилось, важно понимать, из каких этапов состоит работа над эксклюзивным выставочным стендом и сколько времени занимает каждый из них. Универсального ответа на вопрос «сколько делается стенд» нет: срок зависит от площади, конструкции, дизайна, материалов, наполнения и места проведения. Если площадка находится за пределами Москвы, машина с конструкциями выставочного стенда будет ехать несколько суток, и это нужно учитывать при расчете бюджета. Зато есть понятная логика расчета.

В статье разберем, что влияет на сроки производства, где проекты чаще всего теряют время и когда начинать подготовку, чтобы успеть к монтажу без спешки.

От чего зависят сроки изготовления эксклюзивного выставочного стенда

2 проекта одинаковой площади могут потребовать разного времени. Вот что влияет на итоговый срок:

Точный срок можно назвать только после брифинга и технического задания. До этого любые цифры остаются ориентировочными.

Типовой план проекта: от запроса до сдачи стенда

Этап Что делаем Срок (обычно) Что нужно от клиента
Брифинг Выясняем цели участия, продукты, аудиторию, требования к зонам 1–3 дня

Техническое задание. Если его нет — помогаем составить.

Концепция и дизайн-проект Варианты планировки, 3D-визуализации 5–10 дней Брендбук, референсы, список экспонатов
Конструкторская документация Рабочие чертежи, спецификации, электроплан от 4 дней, в зависимости от специфики проекта Утвержденный дизайн
Разрешение организатора Подача документов, ответы на запросы площадки 3–14 дней Контакты организатора, техрегламент
Смета и договор Расчет стоимости (без учета аккредитации), согласование условий 2–4 дня Утверждение концепции

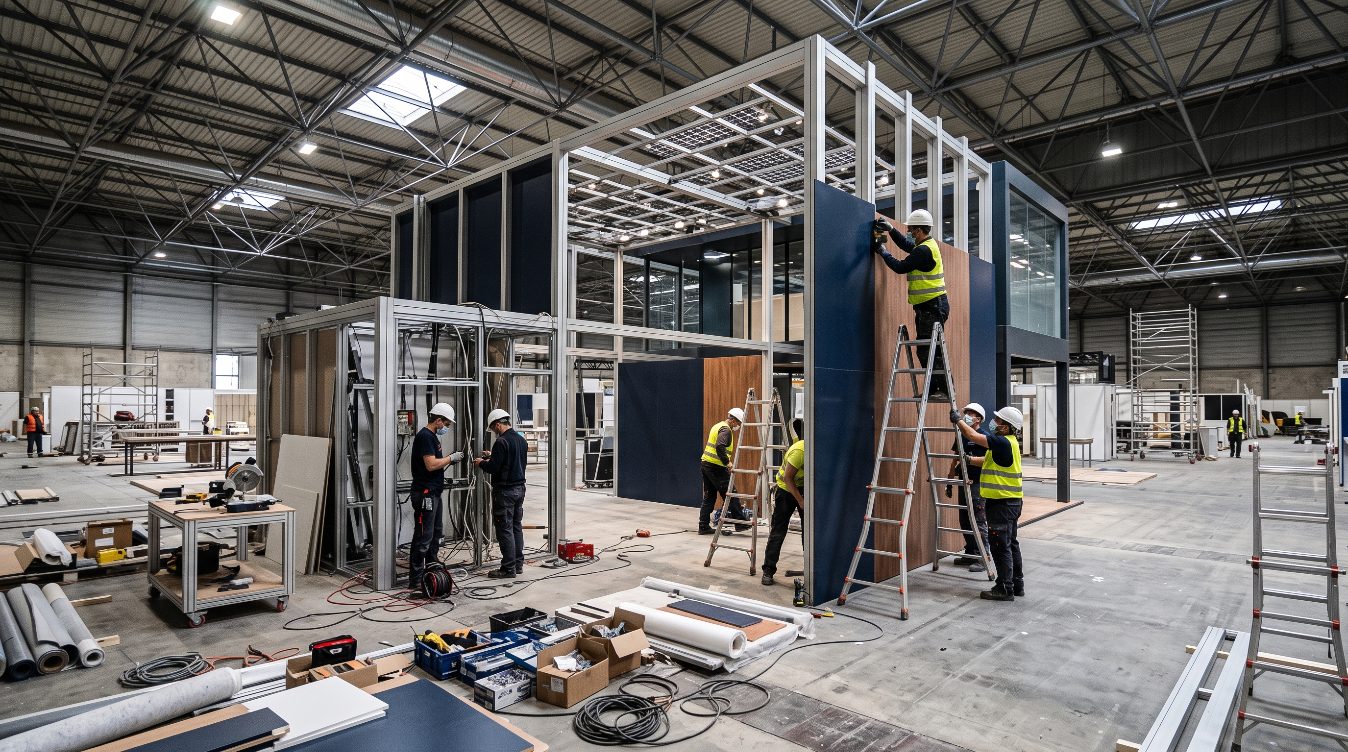

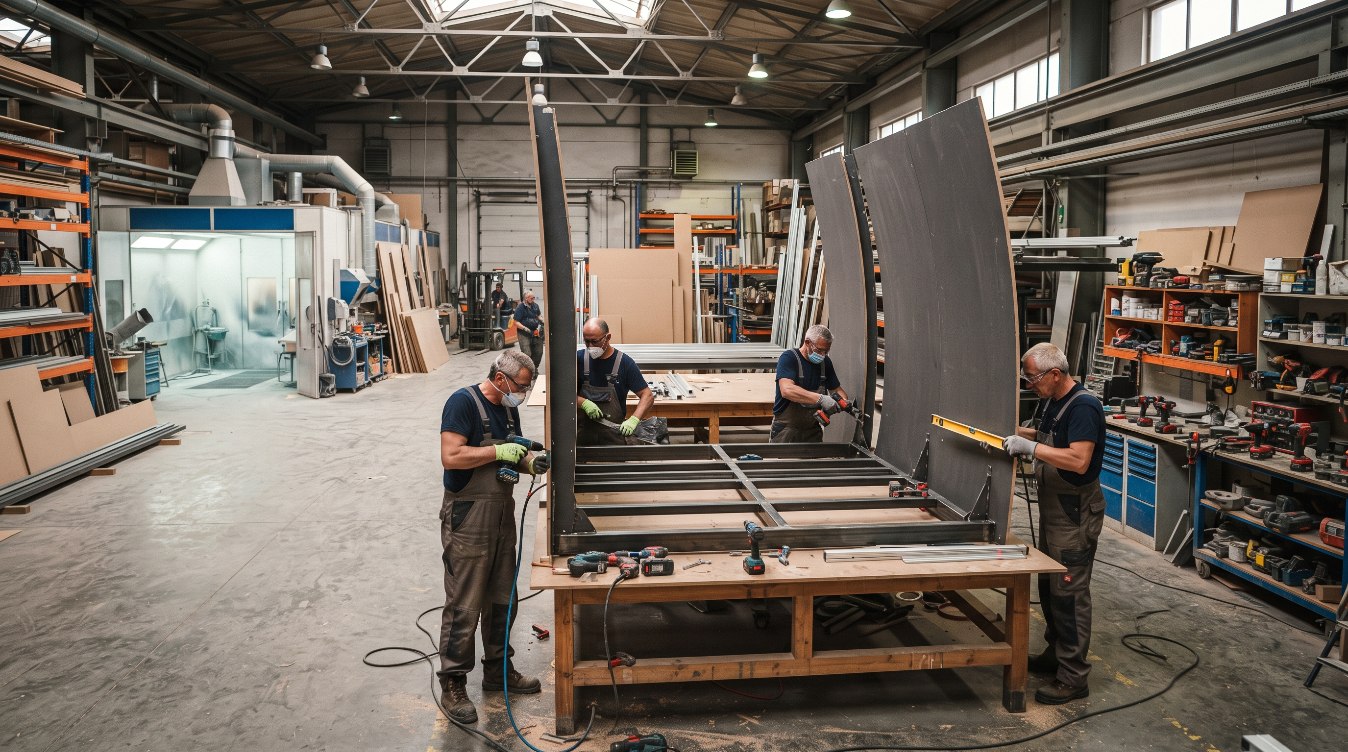

Производство и графика Изготовление, покраска, печать, оклейка, тест-сборка 10–30 дней Утвержденные макеты в печать

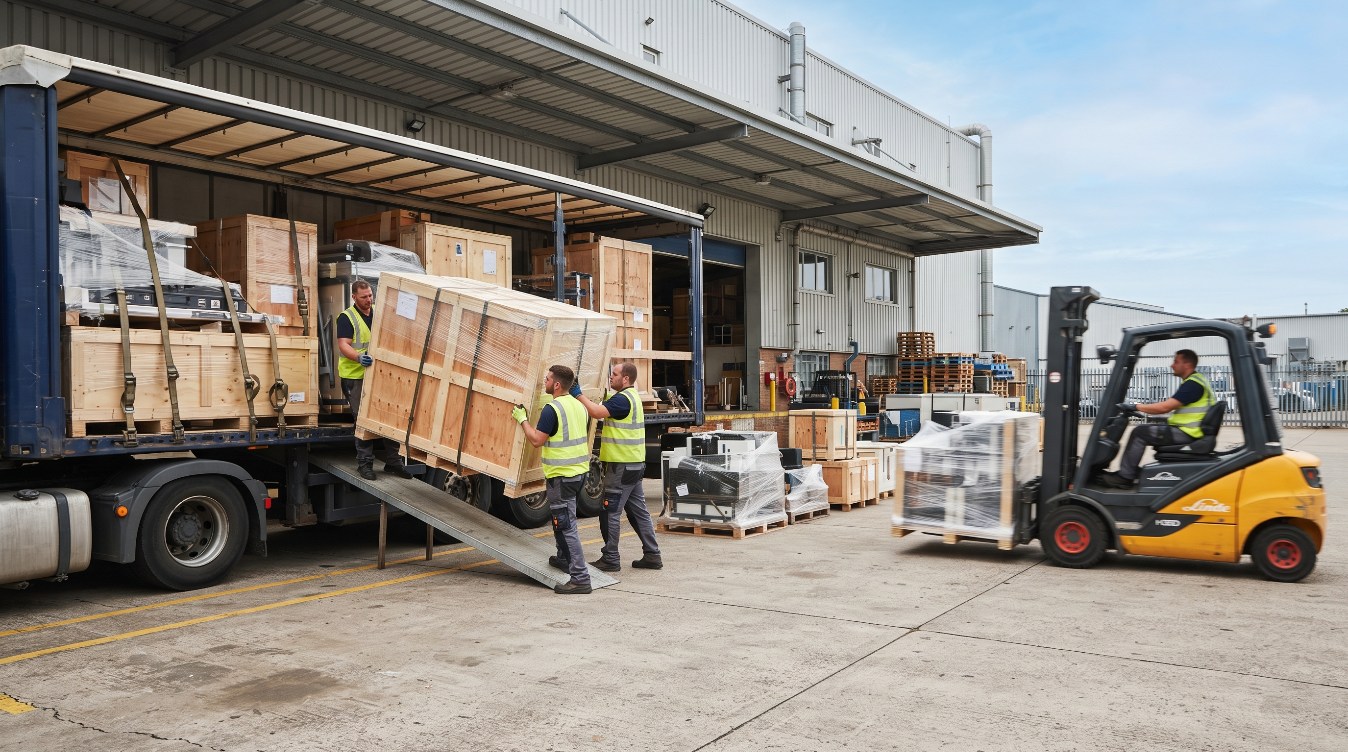

Логистика Доставка до площадки РФ: 1–7 дней; за рубеж: 7–30 дней и больше Подтвержденный адрес и окно монтажа
Монтаж и сдача Сборка, подключение, финальная проверка 1–5 дней
Демонтаж и вывоз Разборка после выставки 1–3 дня

Важно: конструкторская документация и разрешение организатора предшествуют производству. Запустить изготовление «параллельно, чтобы сэкономить время» не получится — при отказе площадки конструкцию придется переделывать. Это одна из причин, по которым поздний старт так дорого обходится.

Сколько времени нужно в целом: ориентиры по срокам

Ниже — усредненные диапазоны. Реальные сроки уточняются после брифинга.

Совет: заложите в график минимум одну резервную неделю. Даже в хорошо спланированных проектах случаются задержки, и запас времени стоит дешевле, чем срочные доработки.

Когда проект затягивается: 10 причин

  1. Поздний старт. Обращение за 3–4 недели до выставки при проекте на 8–10 недель означает, что часть работ придется сокращать или упрощать.
  2. Нет финального технического задания. Если при подписании договора неизвестны список экспонатов и требования к зонам, эти вопросы всплывут позже и сдвинут график.
  3. Затянутое согласование дизайна. Каждый дополнительный круг правок — это дни. Без дедлайнов на утверждение процесс растягивается непредсказуемо.
  4. Ожидание материалов. Заказные покрытия и комплектующие могут идти к нам дольше, чем длится все остальное производство. Такие позиции лучше выявлять на этапе проектирования.
  5. Изменения после запуска производства. Правки в конструкцию, которая уже изготавливается, означают переделку готовых элементов — это время и дополнительные расходы.
  6. Отказ площадки в согласовании. Если организатор не принял документы из-за превышения высоты или мощности подключения, конструкцию придется корректировать.
  7. Ошибки в макетах для печати. Неверный цветовой профиль, низкое разрешение или отсутствие вылетов возвращают этап графики на исходную точку.
  8. Международная доставка. Таможенное оформление и требования принимающей страны к документам сложно спрогнозировать с точностью до дня.
  9. Пропуск даты монтажа. Площадка открывает доступ в строго определеное время. Если груз опоздает, то монтаж придется проводить в авральном режиме или есть риск вообще сорвать работы.
  10. Форс-мажоры. Задержки перевозчика, погода, перенос сроков самой выставки. Полностью исключить эти риски нельзя, но резерв в графике их смягчает.

Как ускорить изготовление стенда

Сжатые сроки — не критичная проблема, если правильно расставить приоритеты. Вот что помогает сократить время без ущерба для результата:

Особенности сроков для выставок за рубежом

Зарубежный проект требует более раннего старта. Вот что добавляется к стандартному процессу:

Главное правило зарубежных проектов: зафиксируйте дату отправки груза как жесткий дедлайн и стройте график от нее назад.

Чек-лист: когда начинать подготовку к выставке

Что нужно от клиента для точного расчета сроков

Как STENDEX помогает уложиться в дедлайн

Мы ведем проект от брифинга до демонтажа: проектируем, производим на собственной базе площадью более 1 300 м², застраиваем в России и за рубежом, сопровождаем на площадке.

Отдельные элементы и конструкции собираются на производстве до отправки — это позволяет исключить сюрпризы на монтаже. Конструкторскую документацию разрабатываем сами, разрешения от организаторов получаем без участия клиента.

Для проектов в Китае, ОАЭ и странах СНГ выстроена логистика и есть опыт работы с местными площадками. Русскоязычный менеджер находится на объекте с начала монтажа до конца демонтажа.

Срочные заказы рассматриваем после оценки загрузки производства. Если сроки сжаты, честно скажем, что успеем, а от чего придется отказаться.

Частые вопросы

Вам также будет интересно

Интерактивные технологии на стендах: что работает лучше всего
Среднестатистический посетитель выставки проводит у обычного стенда около 30 секунд. У интерактивного…
Застройка в Китае «без трудностей перевода»: как контролировать качество на удаленных площадках
Китай давно стал одной из главных точек притяжения для международного бизнеса. Canton Fair в Гуанчжоу,…
Специфика азиатских выставочных площадок: к чему нужно быть готовым российскому экспоненту
За последние несколько лет география международной деловой активности российского бизнеса заметно сместилась…

Заказать стенд

Вы можете прикрепить к сообщению техническое задание

Файл не выбран

Отправляя, Вы соглашаетесь с политикой конфиденциальности

Продолжая использовать сайт, вы соглашаетесь на обработку файлов Cookie на условиях, указанных в Политике конфиденциальности.
Хорошо
